U字溝敷設③

はい、みなさまこんにちは( ゚Д゚)!

今回は、もう片側の排水路の仕舞いをしてしまいます(*’ω’*)

まず、上流側のいつも水がしたたり落ちる箇所、

ここには水量やゴミなどが溜まることを考えて、集水枡を設置します(*’ω’*)

下流側に設置した集水枡と、勾配が取れないので、こちら側は、

蔵のほうへ半分排水が流れるようにします(‘ω’)

おおまかに溝彫りをしておきます(‘ω’)

ちょうどこのバックホウのバケツがあるところを頂上にして、画面奥方向

と画面下方向、両側に水が流れるようにします(‘ω’)

擁壁からの排水から常に湧き水が流れるので、仮設で、排水管を

さして逃がしてやりながら、

この下に枡を設置するように床掘します(*’ω’*)

先ほどの頂上のGL面と、集水枡を設置したFL面で勾配がちゃんと

とれる高さに集水枡を設置しないといけませんので、

レベルをのぞきこんで確認しますが、

他の作業員さんにスタッフをもってもらうと、作業の手を止めて

しまうので、何かしら考えて、スタッフを壁にもたらしたりして

一人でレベルをみます(*’ω’*)

こういう感じですね(; ・`д・´)

これの繰り返しで、調整して、一人で高さを確認できます(; ・`д・´)

高さが決まって、枡を設置します(*’ω’*)

軟弱地盤のため、ジェットモルタル(急速で固まるセメント)を

混ぜたセメントで改良土を埋戻して固定します(*’ω’*)

流入側、吐出側、それぞれU字溝が来る場所を開口します(‘ω’)

次に頂上側のU字溝を決めてしまいます(*’ω’*)

これも一人でレベルをのぞきこんで、もくもくと作業します(‘ω’)

頂上側がきまると、水糸を下流側の集水枡と結んで、高さと通りを

だせますね(*’ω’*)

同じく、頂上側から蔵方向への下流側、先ほど設置した集水枡

のほうへも水糸を引っ張ります(*’ω’*)

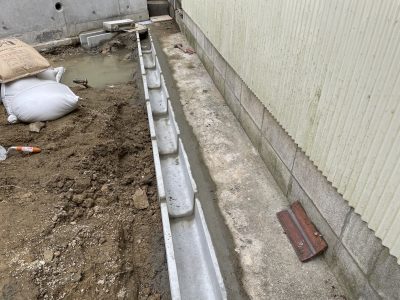

こうなると後は、並べるだけなので早い早い(‘ω’)ノ

頂上部分の隙間が大きい部分は、木を当てて、コンクリートで

耳を作成(‘ω’)ノ

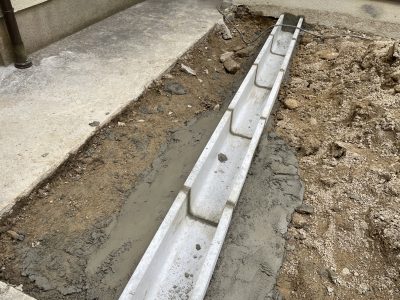

この後、U字溝とU字溝の目地を詰めていきます(‘ω’)ノ

U字溝の外側にもモルタルで補強しながら、動かないように固定(‘ω’)ノ

集水枡まわりもきれいにモルタルで仕上げ、

グレーチングのフタを置いて完了(*’ω’*)

梅雨時期になると、いつも井戸あたりに水溜まりができるそうなので

今回は、両サイドを排水がはけるように完璧にしました(*’ω’*)

これで、土間コンクリートを打てば、スッキリしますね(*’ω’*)
